一、幕墙施工中,遇到预埋件偏位怎么处理?

答:首先,要依据现场偏位的情况进行针对性的处理。主要有以下几个方面:

1)土建结构偏差的纠正措施为——a、土建将偏差结构进行剔凿;b、将幕墙完成面向外推移;c、部分剔凿、部分推移;

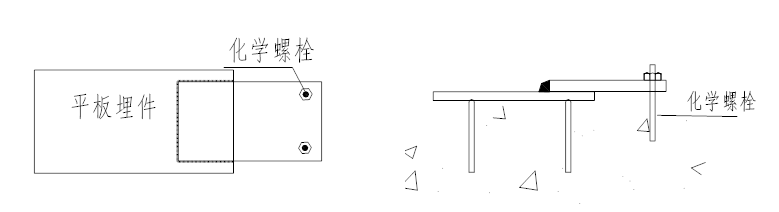

2)当锚板预埋左右偏差大于30mm时,角码一端已无法焊接,当槽式埋件大于45mm时,一端则连接困难。这时,应采用与预埋件等厚度、同材质的钢板进行补板。锚板埋件补埋一端采用焊接方式,另一端采用化学螺栓固定,如图:


3)若预埋件完全超出纠正部位,则采取后置埋件的方式进行补埋。


二、幕墙施工中,有哪些工作是的重点工作?

答:1、施工前,公司应针对工程特点组建项目部并选派合适的施工班组。由工程部牵头做好项目的图纸会审并组织公司相关部门对项目部人员和施工班组做好商务、安全和技术交底。

2、施工中,做好各类材料进场验收工作;监控分格轴线测量与主体结构配合,对测量误差及时调整,不作积累;要实时监控检查幕墙构件安装、横竖梁安装、面材安装的直线度、平整度是否符合设计和规范要求检查幕墙打胶、填缝材料、封口安装质量、保证幕墙整体防渗漏效果建立完善的施工安全措施,确保安全施工

3、施工后,协助业主组织监理、设计、总包、质检部门对幕墙进行验收


三、石材幕墙施工中,如何控制石材色差?

答:针对石材出现色差偏差的可容范围,使建设单位能较为满意工程观感质量,应编制工程的石材开采、分类、堆码、运输,现场排版制作及上墙安装的全过程的控制方案。方案中,规定各工作点位的责任人,责任落实到人头,实现目标管理,使从开采源头~上墙安装全过程进行监控。特别是采石源头的控制、排版并按幢号进行分类、上墙安装控制为工程的控制重点。


四、如何控制幕墙雨水渗漏?

根据幕墙渗水原因,制定有针对性的防治措施是防止幕墙渗水的根本原则。所以,在幕墙建设过程中,要尽最大可能消除漏水的隐患,防患于未然。首先要从设计方面入手,做好方案的防水设计。如幕墙开启扇处是最容易漏水的地方,设计时可以考虑在开启扇下设置流向室外的排水管道,以将进入的水收集后排出幕墙之外。在幕墙铝型材上有开启扇的位置开设通畅的排水系统,把通过细小缝隙进入幕墙内部的水迅速排放干净,这是行之有效的治水方法之一。一般将镶嵌缝沿外侧均匀布置,避免在玻璃镶嵌槽内存水,须创造一定的压力平衡条件,以防止空气串通,内部副框处进行打胶密封处理,窗扇部位双密封,避免将雨水压入室内。其次要使用达标材料,幕墙原材料是保证幕墙质量和安全的物质基础,使用的材料都要符合国家或行业标准规定的质量指标。最后是做好施工质量控制,加强施工管理,加强施工人员责任心。在注胶前一定要彻底清洁缝隙中的灰尘、油渍等赃物,坚决杜绝“灰尘注胶”和“潮湿注胶”,注胶应填嵌密实,表面平整。注胶后加强养护,防止手摸、水冲等。


五、如何处理幕墙转角和交接口伸缩缝部位?

答:本项目涉及钢框玻璃幕墙、层间铝板和格栅、屋面以上钢结构、立面水平铝张拉网遮阳装饰板、雨篷、玻璃栏杆、铝合金百叶、建筑入口等多种幕墙形式,幕墙进出位多,转角多。铝板吊顶、雨棚与幕墙主题连接处的幕墙间交叉部位收边收口复杂。收边收口的好坏直接影响幕墙施工的质量与观感效果,幕墙施工30%-40%的工作量在收边、收口上,如果处理不好,很容易产生漏水、漏风等质量缺陷

解决措施:

1、 经测量放样后外围控制线将每个关键部位控制在封闭状态下,角位处用钢丝线定位,施工人员依据控制线安装,转角处安装时,用水平仪始终跟踪检查,垂直钢丝定位采用铅垂仪,确保角位的方正、垂直,并做好成品保护措施。

2、施工电梯收口处理:在施工电梯拆除前,先通过施工电梯,将幕墙板块运至安装楼层,待施工电梯拆除后,用吊篮进行此处收口位的安装。

3、幕墙专业与其他专业进行交叉专业的收口处理:首先考虑工序的先后顺序,幕墙安装时,与各专业密切配合,雨棚钢架的焊接作业安排在玻璃等面材安装之前完成,便于成品保护。

4、保证外观效果:幕墙交接位置,根据不同交接位置幕墙的外侧边缘线,确定交接位置幕墙的定位线,以保证交接位置过度顺畅。

5、防水、隔热体系完整、避免出现冷桥:通过填塞泡沫棒、打胶等方法,使得整个幕墙体现防水系统的完整。幕墙保温隔热系统在其他幕墙的交接位置要做封边处理,同时,组个不同幕墙之间形成的冷桥,避免不必要的热量传递。

6、不同系统之间避免变形:幕墙交接位置留有变形余量,避免变形方向不同,幕墙之间因为挤压造成幕墙损坏。
